宜都“飞地园区”电力配套工程投运 供电能力提升1.6万千瓦
发布日期:2026-09-02 来源:市供电公司 编辑:宜都融媒体

8月31日,10千伏桃家湖一、二回配套送出工程正式竣工送电、全面投入运行。作为宜都助力松宜协同发展示范园“飞地园区”建设的核心电力配套项目,该工程的落地投用,有效补齐了区域电网供电短板、升级网架承载能力,为园区产业集聚、企业扩产增效筑牢稳定可靠的能源根基。

据了解,松宜协同发展示范园作为区域产业升级的重要载体,随着高新技术项目持续落地、产业规模不断扩大,园区用电负荷稳步攀升,对供电可靠性、供电容量提出了更高要求。为精准匹配园区发展节奏、提前保障产业用电需求,国网宜都市供电公司靠前布局、科学规划,精准研判区域用电增长趋势,优化线路走向、合理排布杆塔点位,打造适配当下、兼顾长远的现代化电网架构。

本次新建工程自110千伏揽洲变电站引出,采用成熟的同杆架设工艺,建成总长6.47公里的双回供电线路,组立电杆108基。超前化的规划设计,既充分满足了园区现有生产生活用电需求,也为后续产业扩容、新项目入驻预留了充足的电力负荷空间,大幅提升了区域电网的延展性和稳定性。

项目建设期间,施工区域地形复杂、跨区域协调难度大,叠加林地审批、环评备案等多项流程,工程推进面临多重考验。为保障项目高效合规推进,国网宜都市供电公司主动靠前、多方联动,积极对接林业、环保等职能部门及松滋临港工业园属地单位,高效办结林地占用、环境评估等全部审批手续。

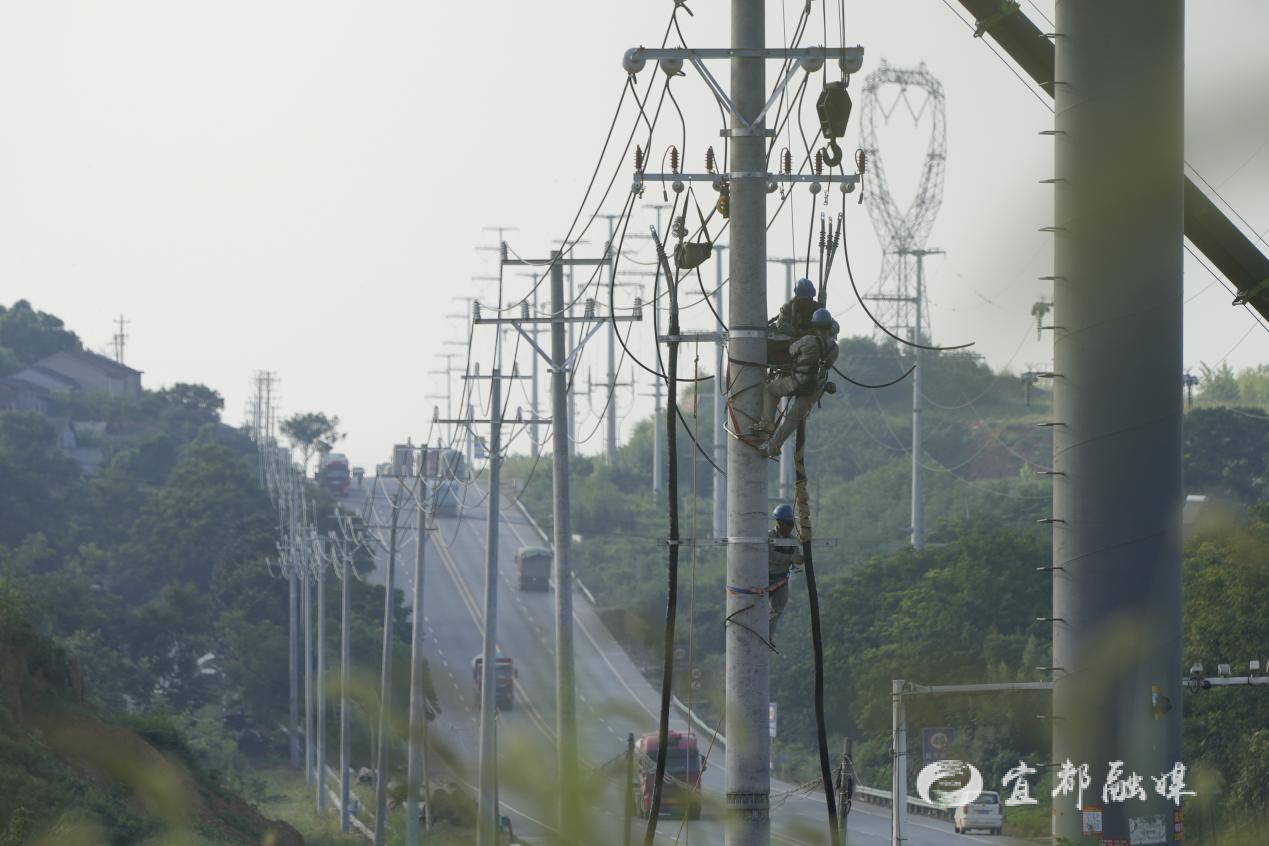

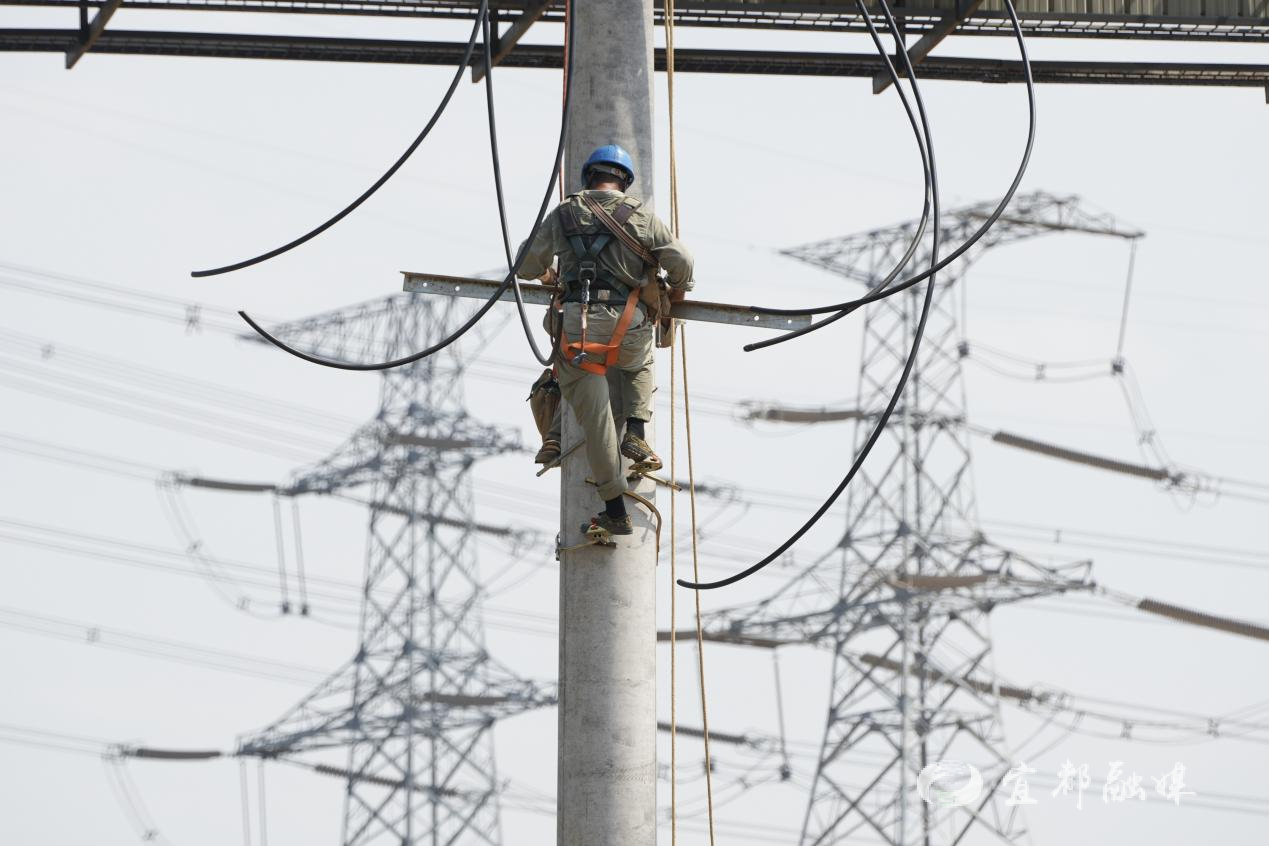

同时,属地供电所工作人员下沉一线、深耕属地服务,深入施工现场排查隐患,走村入户沟通协调,全力推进线路通道清理工作,逐一破解施工过程中的堵点难点,打通工程建设“快车道”,保障项目按质按量如期竣工投运。

工程投运后,松宜协同发展示范园化工园区正式形成双回路安全供电格局,区域供电能力提升约1.6万千瓦,供电稳定性、可靠性实现质的飞跃。稳定充足的电力保障,可全面承接园区中长期用电增长需求,重点保障迅盛半导体材料公司等一批高新技术企业的生产用电,为园区培育新质生产力、推动产业高端化、智能化发展注入强劲电力动能。

下一步,国网宜都市供电公司将持续聚焦地方产业发展与民生用电需求,动态优化电网网架布局,持续补强区域供电短板。通过常态化开展设备精益运维、精细化负荷管控,不断筑牢电网安全稳定运行防线,以可靠电力、优质服务护航地方经济社会高质量发展。(通讯员 陈驰坤)
